CONSTRUÇÃO DA PRIMEIRA ETAPA DO NOVO TEATRO NAURA RIGON

Construção da primeira etapa do novo Teatro Naura Rigon

Data Inicial: 16/11/2020
Dimensão: 2164.95M²
Valor Total Previsto: R$7.813.319,88
Exportar a Obra

Indicadores da Obra

Valor Total da Obra
R$7.813.319,88
Valor Total Executado
R$3.321.989,94
Saldo
R$4.491.329,94

Base (Orçamento de Execução Direta ou Orçamento da Licitação)

Informações

Data da Planilha 20/12/2019
Valor R$3.353.861,26

Base (Orçamento de Execução Direta ou Orçamento da Licitação)

Informações

Data da Planilha 12/04/2022
Valor R$5.314.553,47

Acompanhamentos da Obra 24 de 2020

Dados do Contrato

Número do Contrato 157/2020
Valor do Contrato R$2.834.018,39
Data Inicial 16/11/2020
Previsão de Conclusão 14/07/2021
Encerramento do Contrato 05/12/2022

Fornecedor

Nome/Razão Social PGC ENGENHARIA DE OBRAS LTDA
Endereço ALAMEDA AUGUSTO STELLFELD, 1641
Bairro BIGORRILHO
CEP 80730-150
Município Curitiba
Telefone 3521-7043
Celular
Email diego@pgc.eng.br
CPF/CNPJ 18.091.212/0001-97
Lei/Ato Tipo Número Origem Data
31815 1 - Medição 1 1 - Jurisdicionado 22/12/2020
% Físico de Medição
0,55%
Lei/Ato Tipo Número Origem Data
31843 2 - Paralisação 2 1 - Jurisdicionado 25/01/2021
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Descumprimento do obrigações contratuais pela empresa contratada Paralisação de obra
Lei/Ato Tipo Número Origem Data
31857 1 - Medição 3 1 - Jurisdicionado 09/02/2021
% Físico de Medição
4,58%
Lei/Ato Tipo Número Origem Data
31869 1 - Medição 4 1 - Jurisdicionado 05/03/2021
% Físico de Medição
7,69%
Lei/Ato Tipo Número Origem Data
31900 2 - Paralisação 5 1 - Jurisdicionado 05/03/2021
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Alteração de projeto/serviços necessários à conclusão da obra não foram previstos Paralisação da obras
Lei/Ato Tipo Número Origem Data
31911 1 - Medição 6 1 - Jurisdicionado 18/05/2021
% Físico de Medição
8,21%
Lei/Ato Tipo Número Origem Data
31933 2 - Paralisação 7 1 - Jurisdicionado 01/06/2021
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Alteração de projeto/serviços necessários à conclusão da obra não foram previstos Paralisação de obra. O obra continua paralisada até o término da revisão do projeto estrutural. Foi realizado apenas no mês 05 a medição da instalação da caixa d'água.
Lei/Ato Tipo Número Origem Data
32124 2 - Paralisação 8 1 - Jurisdicionado 24/01/2022
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Alteração de projeto/serviços necessários à conclusão da obra não foram previstos Recadastramento da paralisação da obra.
Lei/Ato Tipo Número Origem Data
32231 2 - Paralisação 9 1 - Jurisdicionado 25/07/2022
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Alteração de projeto/serviços necessários à conclusão da obra não foram previstos Recadastramento paralisação de obra. Está sendo feita nova licitação.
Lei/Ato Tipo Número Origem Data
32338 1 - Medição 10 1 - Jurisdicionado 05/12/2022
% Físico de Medição
100,00%

Dados do Contrato

Número do Contrato 296/2022
Valor do Contrato R$4.979.301,49
Data Inicial 16/11/2020
Previsão de Conclusão 14/07/2021

Fornecedor

Nome/Razão Social
Endereço ,
Bairro
CEP
Telefone
Celular
Email
CPF/CNPJ 26037573000183
Lei/Ato Tipo Número Origem Data
32372 1 - Medição 11 1 - Jurisdicionado 03/01/2023
% Físico de Medição
2,70%
Lei/Ato Tipo Número Origem Data
32410 1 - Medição 12 1 - Jurisdicionado 24/02/2023
% Físico de Medição
2,70%
Lei/Ato Tipo Número Origem Data
32443 1 - Medição 13 1 - Jurisdicionado 24/03/2023
% Físico de Medição
2,70%
Lei/Ato Tipo Número Origem Data
32490 1 - Medição 14 1 - Jurisdicionado 24/04/2023
% Físico de Medição
2,70%
Lei/Ato Tipo Número Origem Data
32518 1 - Medição 15 1 - Jurisdicionado 30/05/2023
% Físico de Medição
2,70%
Lei/Ato Tipo Número Origem Data
32542 1 - Medição 16 1 - Jurisdicionado 21/06/2023
% Físico de Medição

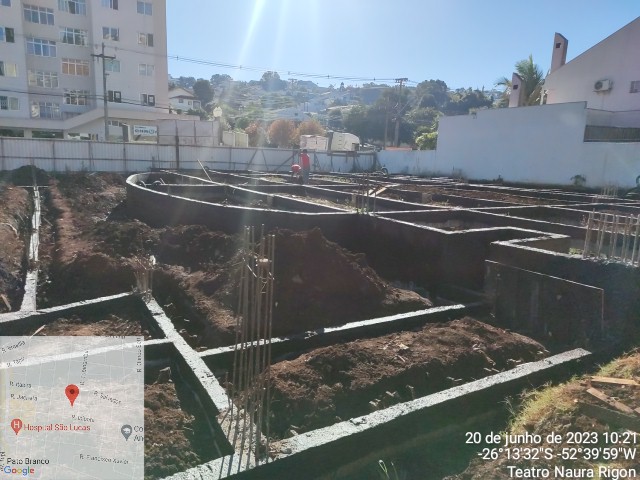

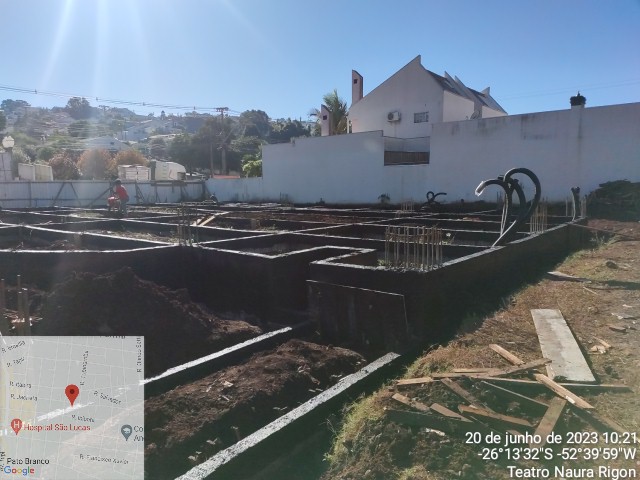

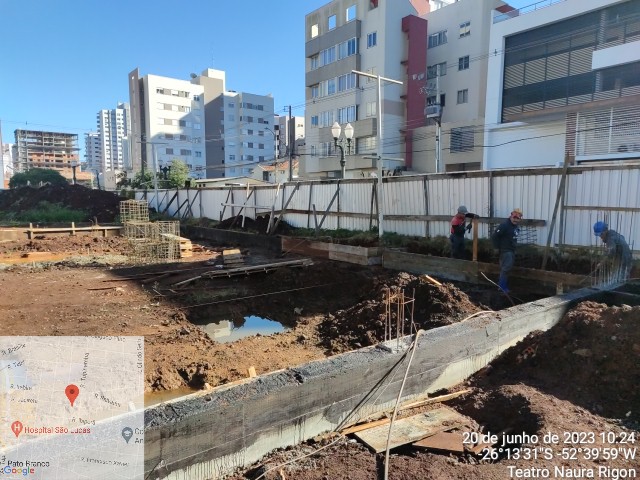

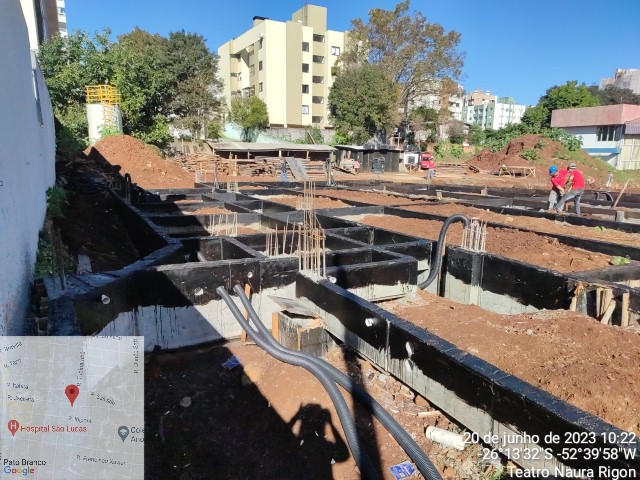

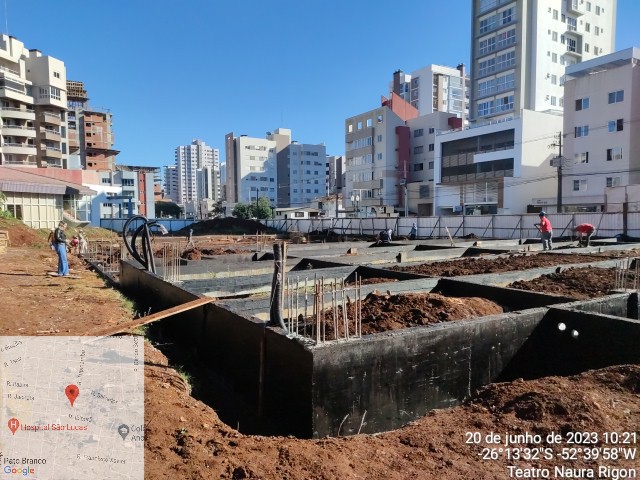

9,80%
Documentos Anexados
Descrição Data Documento
Medição 02 21/06/2023
Lei/Ato Tipo Número Origem Data
32574 1 - Medição 17 1 - Jurisdicionado 27/07/2023
% Físico de Medição
9,80%
Lei/Ato Tipo Número Origem Data
32638 1 - Medição 18 1 - Jurisdicionado 29/08/2023
% Físico de Medição
9,80%
Lei/Ato Tipo Número Origem Data
32676 1 - Medição 19 1 - Jurisdicionado 28/09/2023
% Físico de Medição
9,80%
Lei/Ato Tipo Número Origem Data
32704 2 - Paralisação 20 1 - Jurisdicionado 01/10/2023
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Descumprimento do obrigações contratuais pela empresa contratada Paralisação de obra Empresa executora 01/04/2024
Lei/Ato Tipo Número Origem Data
33011 2 - Paralisação 21 1 - Jurisdicionado 01/05/2024
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Descumprimento do obrigações contratuais pela empresa contratada Recadastramento da paralisação da obra Empresa executora 01/11/2024
Lei/Ato Tipo Número Origem Data
33223 2 - Paralisação 22 1 - Jurisdicionado 20/12/2024
Informações da Paralisação
Motivo Observações Responsável pela Inexecução Data Prevista para Reinício
Descumprimento do obrigações contratuais pela empresa contratada Recadastramento da paralisação da obra Empresa executora 01/06/2025
